Ce n’est pas une exception ici
13,7 % de résidences secondaires à Nice, données 2020
À Nice, les résidences secondaires représentaient 13,7 % des logements en 2020. Sur la couronne, l’écart entre communes est très marqué : au recensement de 2009, elles atteignaient 39,7 % à Villefranche-sur-Mer et 15,1 % à Cagnes-sur-Mer ; au recensement de 2006, 15 % à Levens ; au recensement de 2018, seulement 3,9 % à Contes.
Ces chiffres ne datent pas de la même année et ne s’additionnent pas. Ce qu’ils disent ensemble, en revanche, est clair : sur une bonne partie de ce territoire, le donneur d’ordre suit son chantier depuis ailleurs.
Le logement vide est un avantage réel

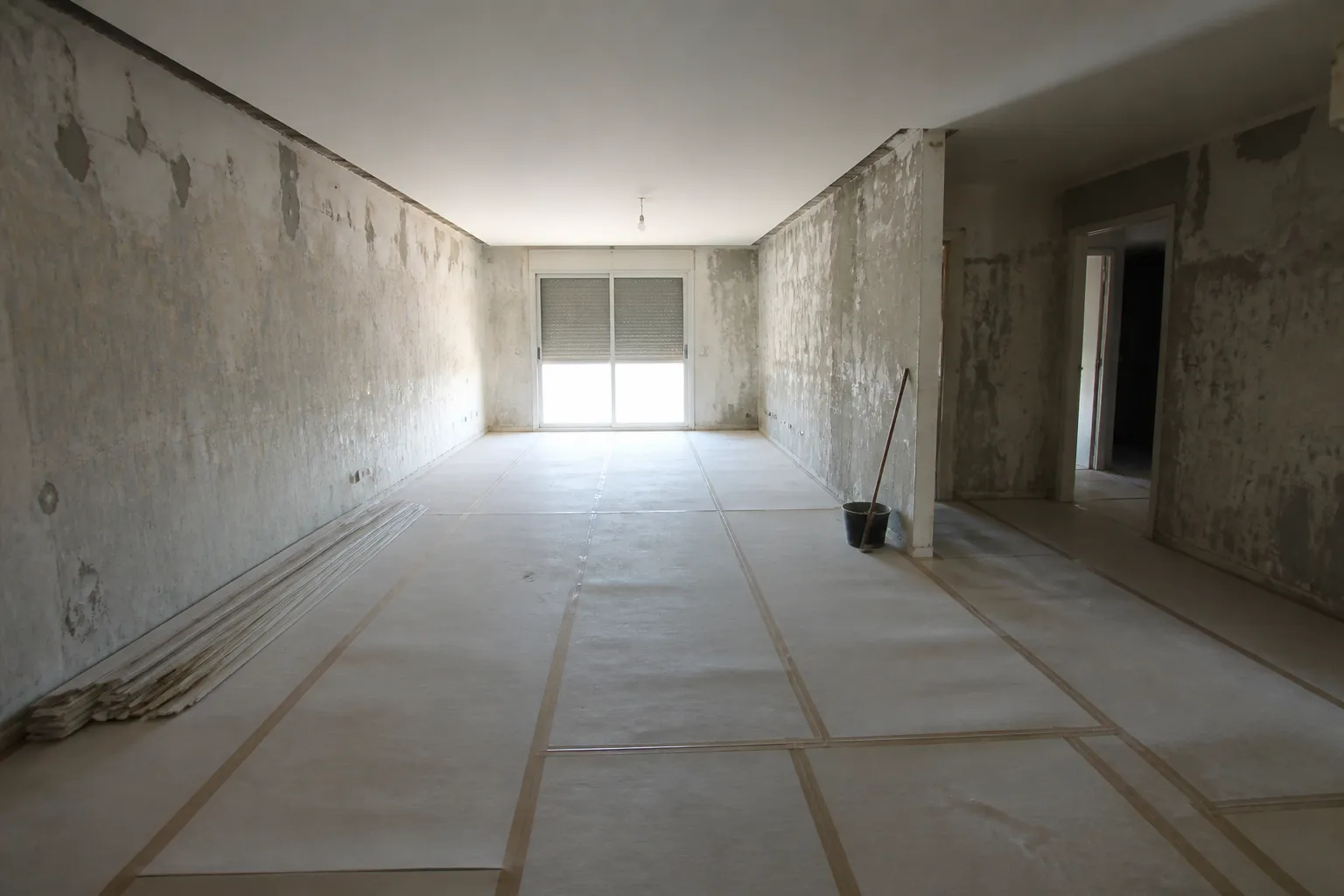

Un logement inoccupé se travaille autrement. Plusieurs corps d’état peuvent intervenir en parallèle au lieu de se succéder pièce par pièce. Les protections sont plus simples à poser et à laisser en place. La poussière de dépose ne dérange personne à l’intérieur, et il n’y a pas de remise en ordre quotidienne à prévoir.
Ce gain se paie d’une contrainte : personne n’est là pour ouvrir, pour constater, ni pour arbitrer un imprévu sur place. Tout ce qui se règle habituellement en deux minutes doit être anticipé.

Caler le calendrier entre deux occupations
La fenêtre de tir est souvent une période précise, comprise entre deux occupations ou deux locations. Elle se réserve tôt, parce qu’elle contraint l’ensemble : commande des matériaux, disponibilité des corps d’état, et surtout tout ce qui dépend de l’immeuble.
C’est le point à ne pas sous-estimer. Si le projet touche à un élément commun, il dépend d’une assemblée générale, dont la date ne s’avance pas. Si le projet modifie l’aspect extérieur en secteur protégé, le délai d’instruction est allongé. Ces deux échéances se placent en premier sur le calendrier, pas en dernier.
Un chantier suivi à distance se prépare autrement dès le devis. C’est là que ça se joue.
Demander un devisLa remise des clés et l’accès à l’immeuble
C’est le premier point matériel à régler, et il en cache plusieurs. Il faut un accès au logement, mais aussi un accès à l’immeuble, parfois un badge ou un code, et une information au syndic pour l’usage de l’ascenseur et la protection des parties communes.
Sur un chantier suivi à distance, mieux vaut que ces éléments soient tracés par écrit dès le devis : qui détient quoi, à partir de quand, et à qui les clés sont rendues à la fin.
Les points d’avancement, et ce qu’il faut demander
Un compte rendu utile n’est pas un message rassurant : c’est une série d’images datées qui montrent ce qui est fait et ce qui reste à faire. Sur un chantier de rénovation, certaines étapes disparaissent définitivement sous les finitions, et ce sont précisément celles qu’il faut voir avant qu’elles se referment.
- L’état du logement avant la première dépose.
- Les réseaux ouverts, avant rebouchage.
- L’étanchéité des pièces d’eau, avant la pose des revêtements.
- Les supports préparés, avant mise en peinture.
- L’état des parties communes traversées, à l’ouverture et à la fermeture du chantier.
La réception quand on n’est pas là
C’est l’acte qui compte le plus, et c’est celui qu’on délègue le plus facilement à tort. La réception fait courir les garanties : la garantie de parfait achèvement pendant un an, la garantie de bon fonctionnement pendant deux ans pour les équipements dissociables, et la garantie décennale pendant dix ans à compter du lendemain de la signature.
Signer une réception sans avoir vu revient à démarrer ces délais sans avoir constaté. Quand le déplacement est impossible, il reste la possibilité de mandater quelqu’un, de formuler des réserves écrites, et de conditionner la levée de ces réserves à une vérification. Ce qu’il ne faut pas faire, c’est signer une réception sans réserve sur la foi d’un message.
Deux points reviennent souvent sur ces chantiers, parce qu’ils touchent à l’immeuble et demandent donc du temps de décision : les colonnes, et le balcon.
Décrire mon logementVérifier avant de s’engager, à distance aussi
Les preuves qui comptent ne dépendent pas de votre présence. L’attestation d’assurance décennale doit être remise avant l’ouverture du chantier : c’est une obligation légale et elle se demande par écrit. Le devis doit être ventilé poste par poste, de sorte que chaque ligne se discute séparément. Et pour les travaux ouvrant droit aux aides à la rénovation énergétique, la qualification RGE du professionnel est exigée.
Le tracé privatif, rappelé ici
Deux points reviennent souvent sur ces chantiers, parce qu’ils touchent à l’immeuble et demandent donc du temps de décision : les colonnes, et le balcon.
La colonne d’évacuation et les gaines
Déplacer une évacuation dans un immeuble d’avant 1975, c’est toucher une colonne qui dessert tous les étages. C’est exactement ce que demande une salle d’eau déplacée, et c’est la contrainte qui décide de la faisabilité d’un réaménagement bien avant le choix des carreaux.
- De quel côté de la limite
- Commun. Elles traversent le lot sans lui appartenir.
- Qui doit dire oui
- Vote en assemblée générale
- Ce qu’on prépare avant de demander
- Le repérage de la gaine, l’état de la colonne, et la position exacte du piquage existant.
Le balcon ou la loggia
C’est le point de contact le plus fréquent du parc collectif des années 1960 à 1990. Changer un revêtement de sol reste chez vous. Toucher à l’étanchéité, au garde-corps ou à l’aspect extérieur sort du lot, et la reprise relève alors de la copropriété.
- De quel côté de la limite
- L’usage du sol est privatif, la dalle et le garde-corps relèvent du commun.
- Qui doit dire oui
- Information au syndic
- Ce qu’on prépare avant de demander
- L’état de l’étanchéité, la nature du revêtement existant, et ce que le règlement autorise en aspect.
Ce repérage décrit ce qui relève habituellement des parties privatives ou des parties communes. Le règlement de copropriété de votre immeuble reste la pièce qui tranche, et il se lit avant de commander quoi que ce soit.
